1 編制說明及依據
1.1 編制說明
(1)目的
為使用蒸壓加氣混凝土砌塊項目提供施工指導和驗收標準 ,保證砌筑墻 體平整度 、垂直度等施工質量。
(2)適用范圍
所有采用蒸壓加氣混凝土砌塊的項目;薄抹灰工藝因采用干混輕質砂漿作為抹灰材料,不適用于衛生間、廚房、公區、外墻等需要貼磚飾面及有防水要求的墻體 。

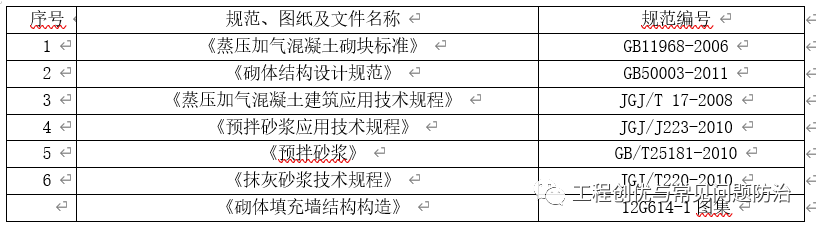

1.2 編制依據
2 砌體材料進場及驗收
混凝土砌塊規格必須符合設計要求 ,進場時其產品齡期應超過28d ,砌塊棱角角整齊,外觀質量良好,進場時要有產品合格證和檢驗報告,并經復檢合格后方可使用。
2.1 砌塊指標要求
(1)必須達到或超過規范要求的合格標準;
(2)干燥收縮值:≤0.50mm/m
(3 )[快速法:溫度為50±1℃,相對濕度為(30±2)%] 。(提供檢測報告 );
(4) 出廠含水率≤20%
(5) 放射性達標(提供檢測報告);耐火性和隔聲性、隔熱性較好,導熱系數(干態≤0.16 W/m·k.握裹力:Ф6MM膨脹螺栓>100KG

2.2 尺寸偏差及外觀要求
2.3 干混輕質抹灰砂漿指標要求
干混輕質抹灰砂漿是由硅酸鹽水泥、無機物礦物填料、輕骨料和高分子聚合物材料,按照一定級配比例,準確計量混合加工而成的水泥基單組份聚合物干粉砂漿。
干混輕質抹灰砂漿性能應符合下表的規定:

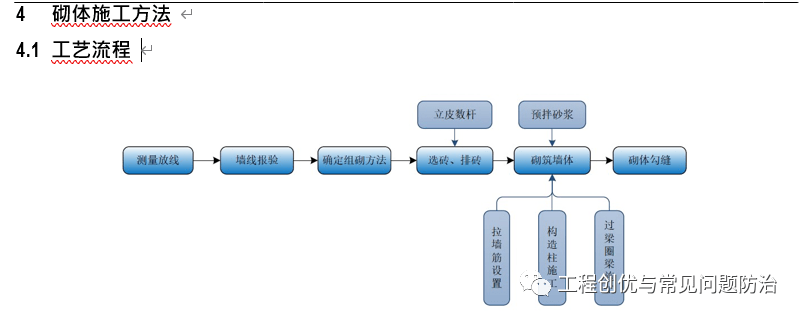

4.2 墻體砌筑方法
砌體應在樣板確認后方可進行大面積的施工。砌體施工時要嚴格按照?qǐng)D紙及規范進行 ,注意圈梁 、構造 柱、過梁 、墻拉筋處理 。管道設備井要待設備或管道安裝完畢后再施工砌體。施工方法如下:
4.2.1 測量放線

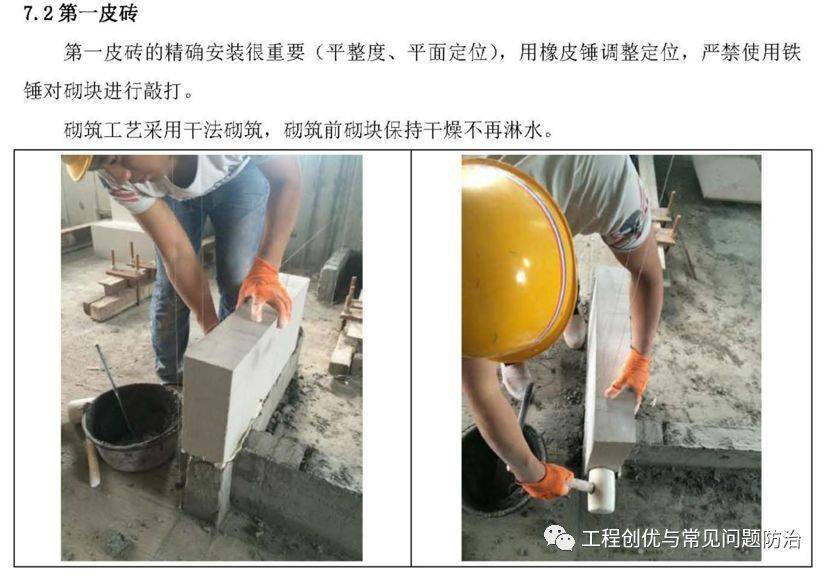

墻體施工前 ,應將基礎頂面或樓層結構面按標高找平 ,依據圖紙放出第一皮砌塊的軸線、砌體的邊線及門窗洞口位置線。

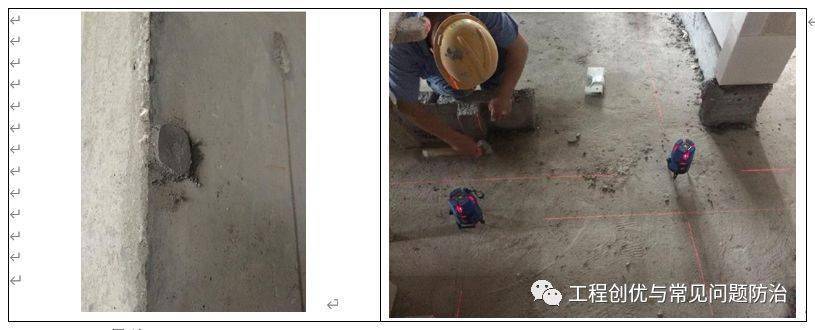

(1)根據剪力墻方正,精確定位砌體墻面
根據剪力墻上的方正灰餅 ,通過紅外放線儀 ,前后調整砌塊的完成面 。以實現砌體免抹灰,剪力墻不抹灰或少抹灰的目標。
(2)吊線

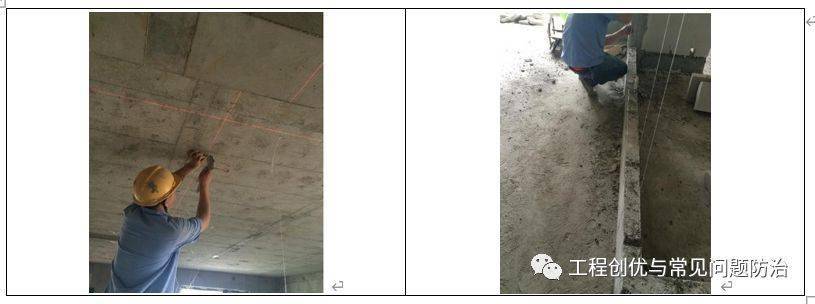

水泥釘固定于天花、地面,拉出豎向控制線,微調定位線,定位線在紅外線映射下,上下對齊,此時控制線與紅外線重合。豎向通線完成后,再拉第一皮磚的水平通線。
4.2.2 墻線報驗
所彈位置線須經監理業主驗收后方可進行墻體砌筑。
4.2.3 確定組砌方法
應根據圖紙繪制砌塊的排列圖 。砌塊排列上下皮應錯縫搭砌 ,搭接長度不宜小于砌塊長度的1/3,并應不小于150mm。
4.2.4選磚和排磚
(1)選磚:進行尺寸和外觀檢查,有缺陷的砌塊應注意擺放位置調整使用
(2)排磚原則:多用整塊砌塊,盡量減少半磚的使用量
4.2.5 導墻

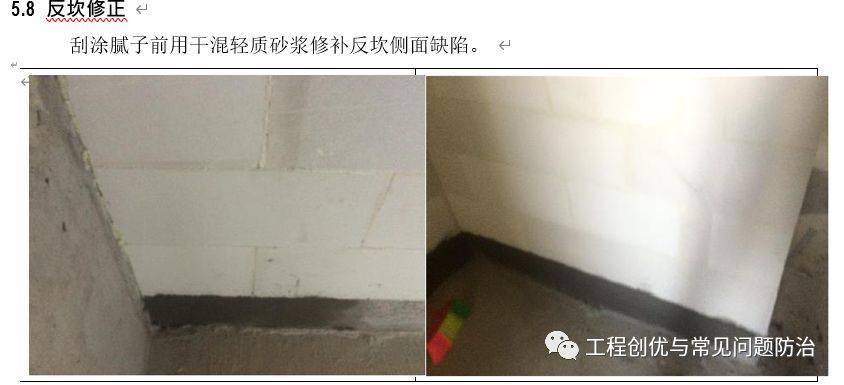

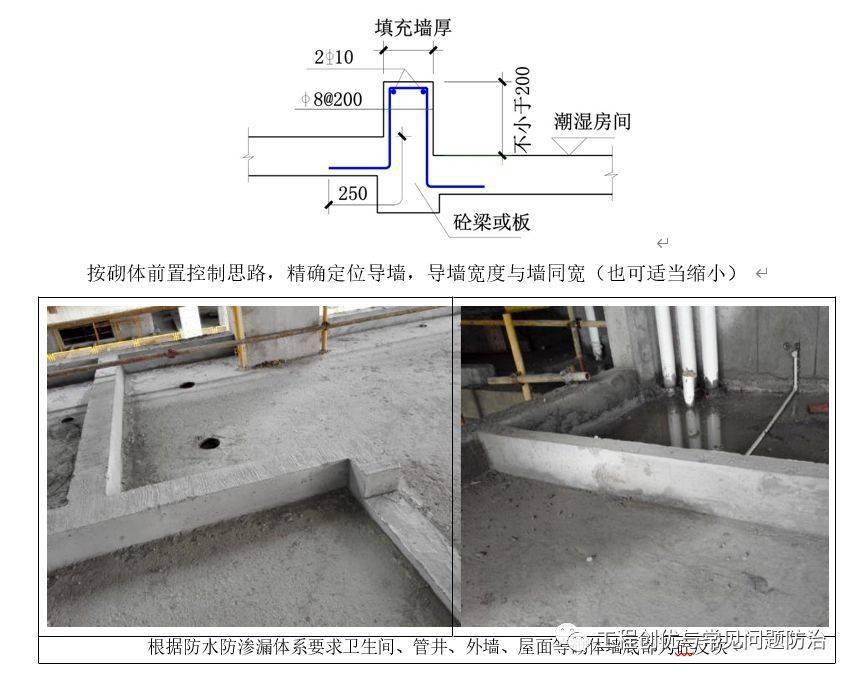

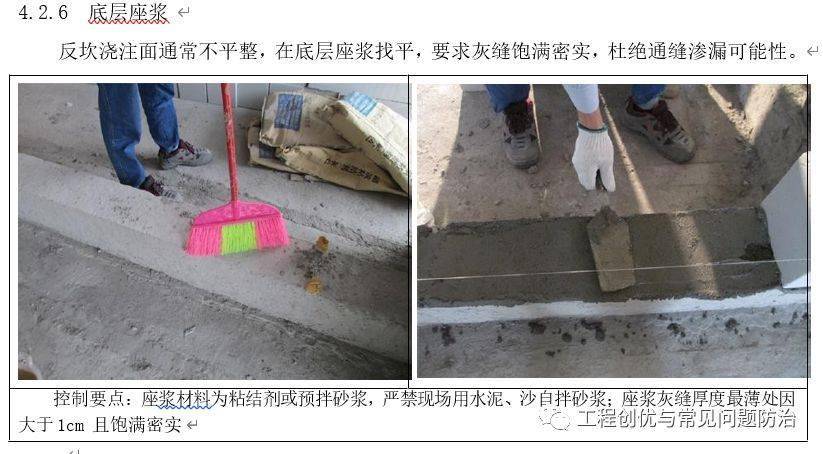

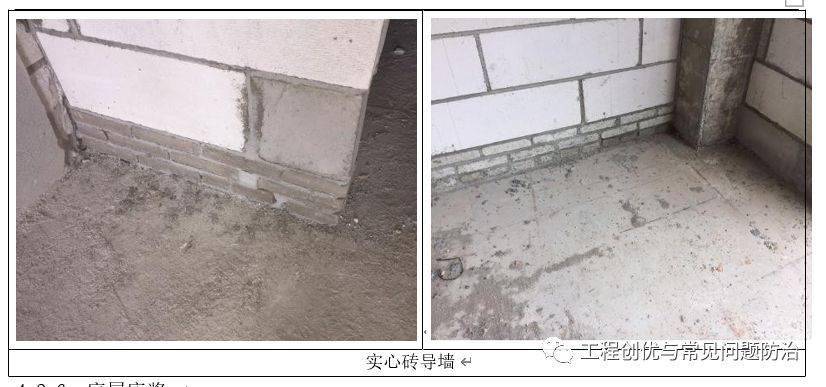

無反坎的位置需先砌筑≥200mm灰砂磚,便于調節加氣塊模數,有利于墻體返潮,第一皮砌塊下應鋪滿砂漿 。廚房 、衛生間 、露 臺等臨水房間的周邊填充墻底部做鋼筋混凝土反坎,如下圖:

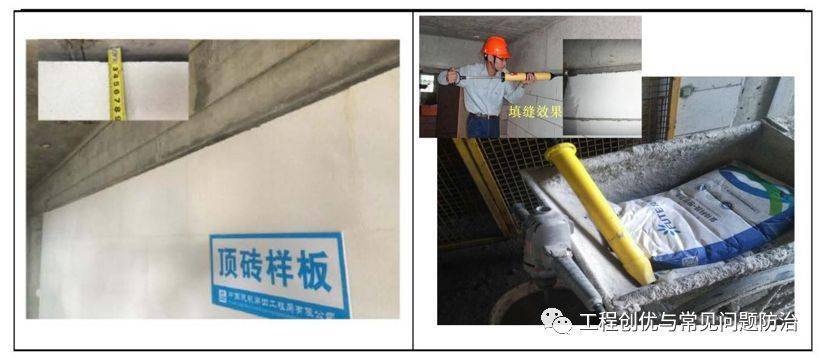

4.2.7 取消頂磚
取消斜頂磚,預留2cm,待5 天后用膨脹砂漿將頂縫塞填密實。 點我:關注3個實用工程類公眾號,領取工程大禮包

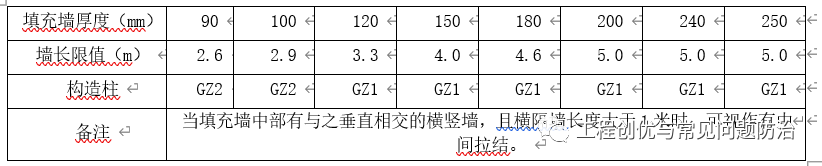

(2)當墻長超過一定限值而填充墻中部又無鋼筋混凝土結構墻柱拉結時,應在填充墻中部設置構造柱 ,并與填充墻拉結 ,混凝土強度等級C20 。填充墻構造柱設置表見下表 :
(3)樓梯間填充墻、井洞應在四角處設置墻厚×250mm 的構造柱,同時在樓梯間兩側填充墻中設置間距不大于層高的構造柱。
(4)懸臂、一字填充墻的端部無結構墻柱時,應依墻厚設置構造柱。
(5)構造柱施工時應注意:

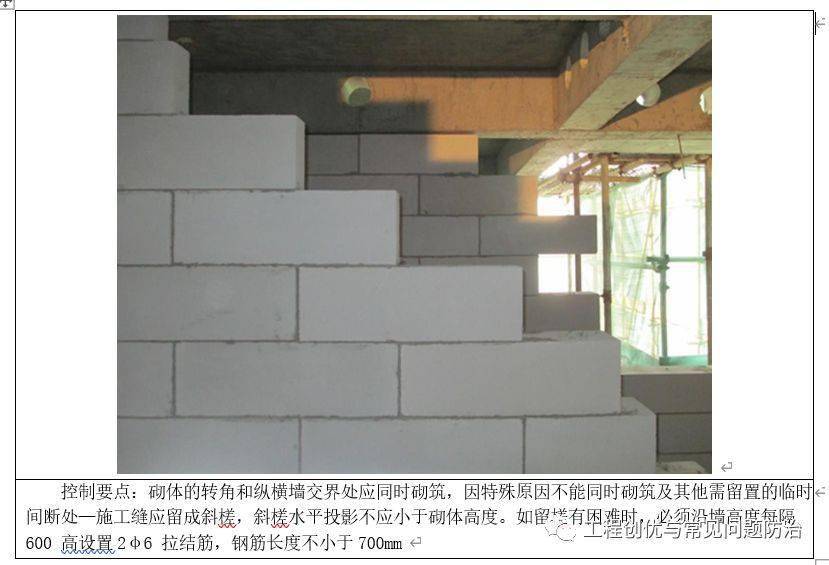

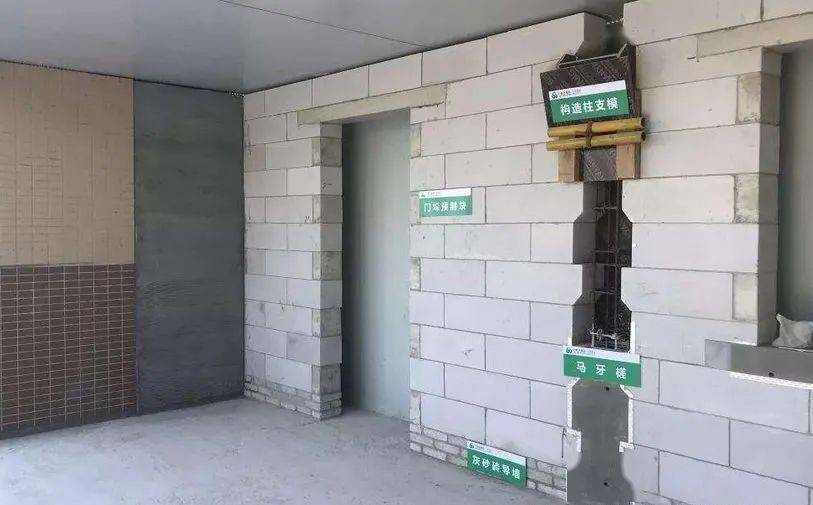

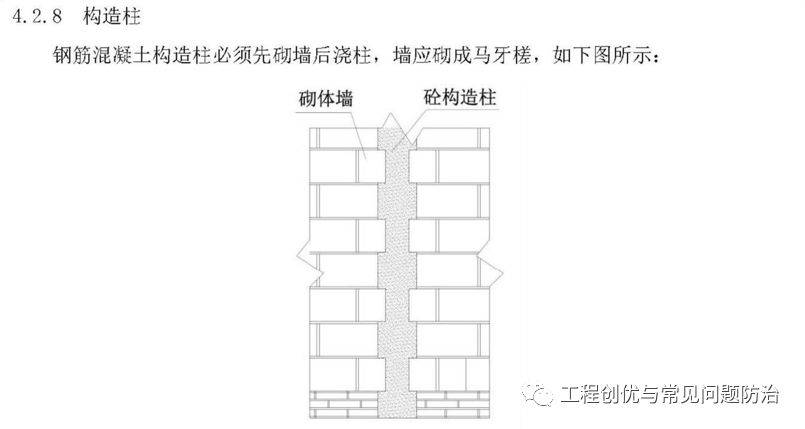

1)應先砌墻(砌成馬牙搓 ),后澆搗構造柱混凝土。
2)構造柱混凝土骨料的粒徑不大于20mm,塌落度為50~70mm;
3)構造柱混凝土澆搗應分段進行,每段高度不大于2米。
4.3.2 圈梁
1)砌體填充墻中的圈梁設置應滿足下圖要求

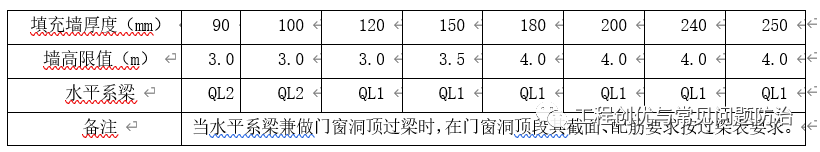

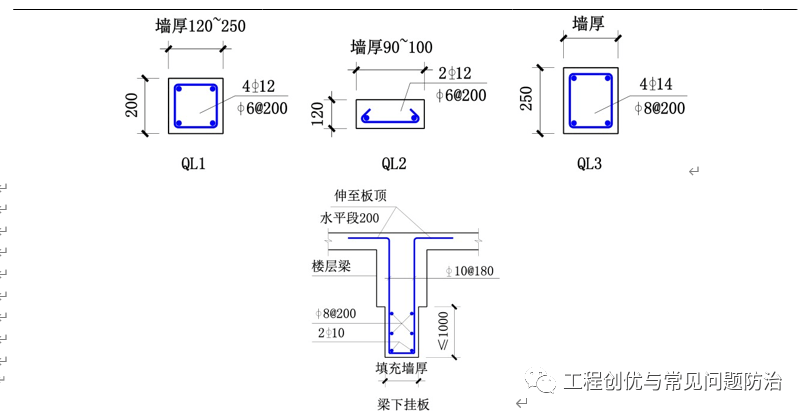

(2)不同墻厚,當墻高超過一定限值時,應在填充墻中部或門窗洞頂設置圈梁,圈梁縱向鋼筋應錨入兩端混凝土墻柱內Lae,混凝土強度等級C20。圈梁設置見下表:
4.3.3 砌體拉結筋
砌體填充墻的墻身拉結筋應滿足下列要求:

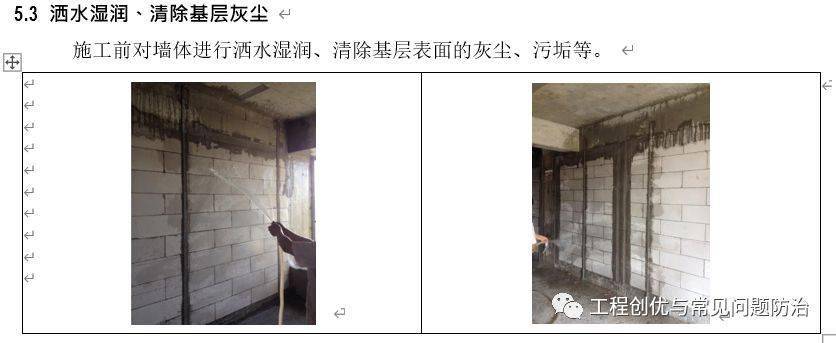

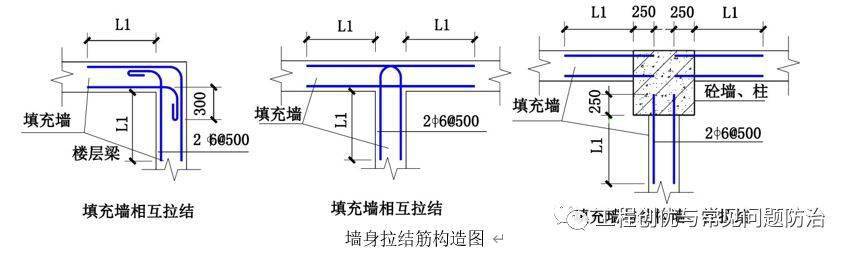

(1)砌體填充墻在相互交接處,以及在與混凝土柱、剪力墻、構造柱的連接處,均應沿填充 墻全高設置墻身拉結鋼筋2 Φ6@500;拉結筋伸入墻身的長度為墻身全長 。如下圖 :
(2)樓梯間四周填充墻以及砌體女兒墻的墻身拉結筋內應全長設置,且應采用鋼絲網砂漿面層加強 。
(3)墻身拉結筋在混凝土墻、柱、構造柱內的錨固長度為250mm。

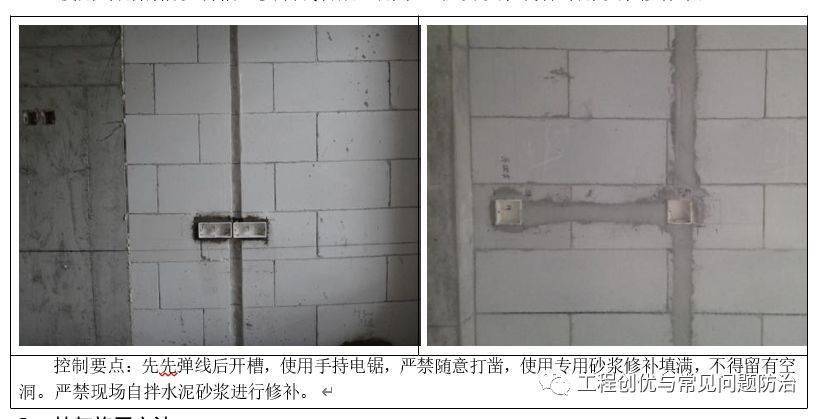

4.3.4 線管割槽及修補
使用專用割槽機切槽,安裝線管后,用干混輕質砂漿或者專用砂漿修補平整

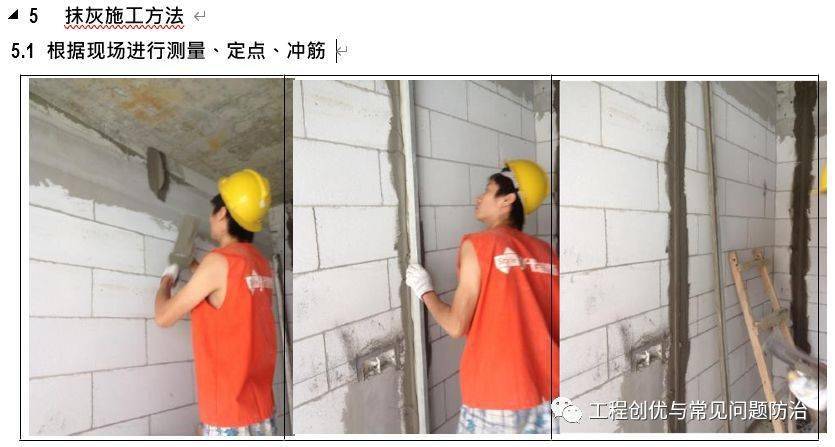

5.6 刮尺收平
表面使用鋁合金刮尺收平即可。

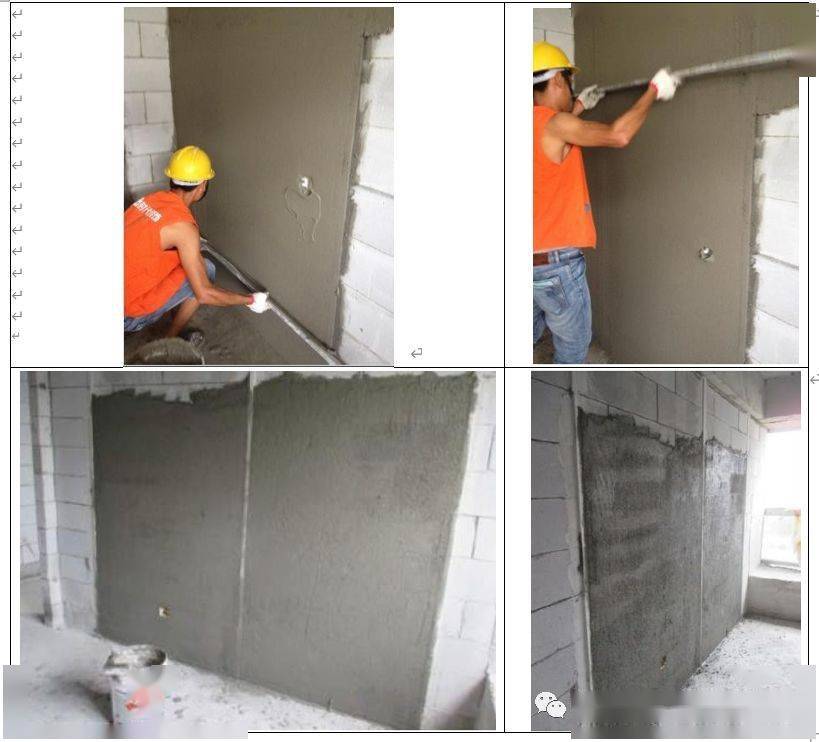

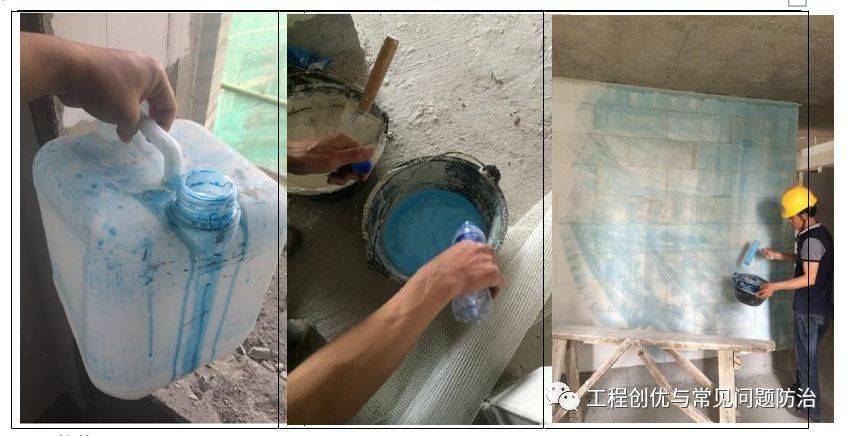

5.7 界面劑
免抹灰墻體膩?zhàn)邮┕で靶柰克⒔缑鎰?nbsp;,薄抹灰墻體無需界面劑 。界面劑可以增強膩?zhàn)优c砌體面的粘結力,在兩種材料之間起到“橋架”的作用,涂刷應均勻 。點我:關注3個實用工程類公眾號,領取工程大禮包
5.9 掛玻纖網

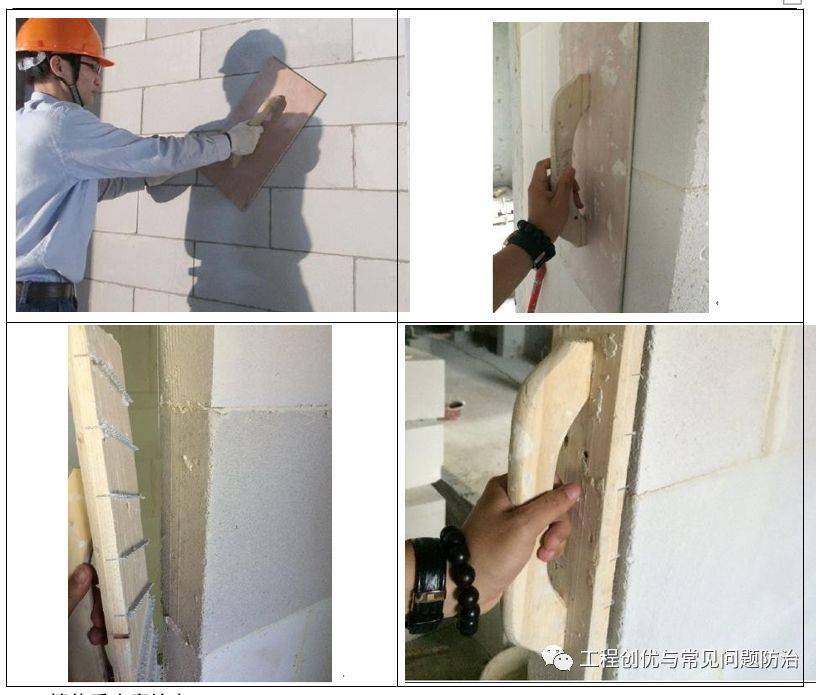

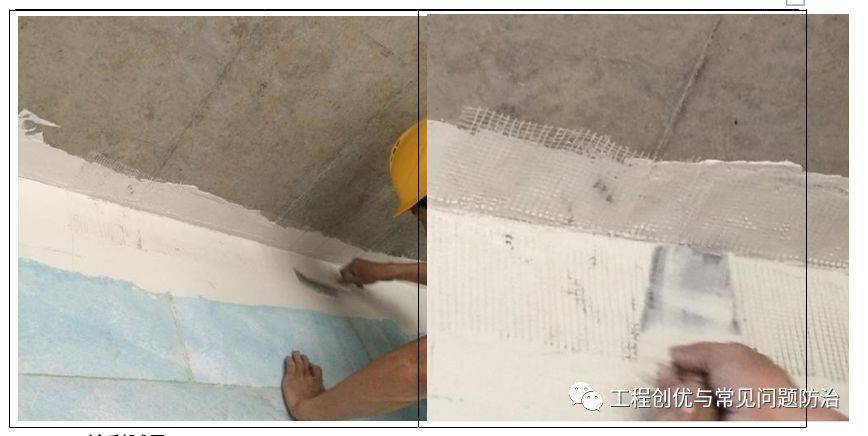

砌體與混凝土接觸面,掛玻纖網,用膩?zhàn)诱忱?。陰角處用灰刀壓?shí)。兩邊延伸寬度不少于 10c m。
6 成品保護

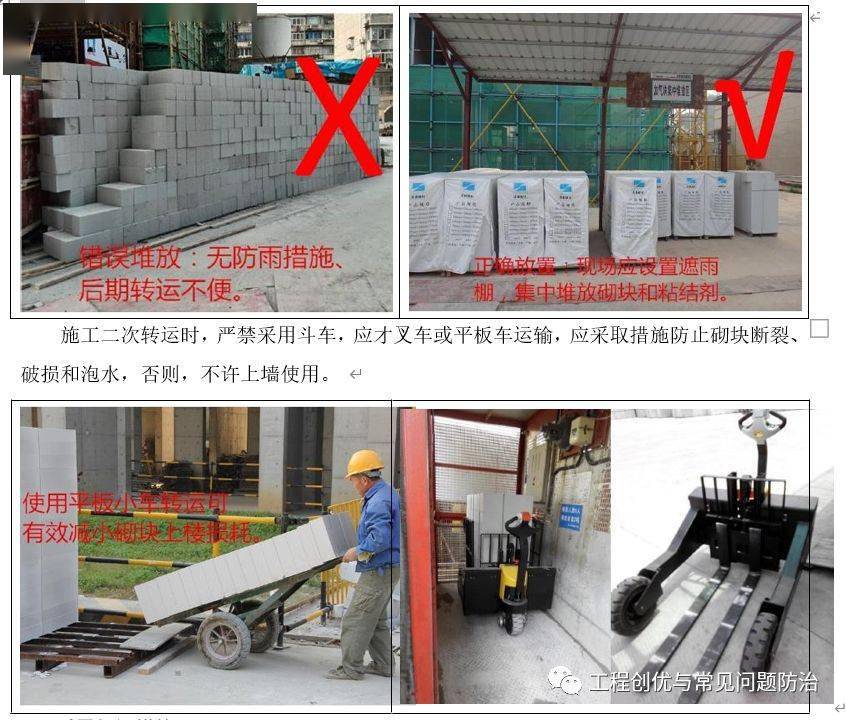

現場堆放混凝土砌塊的地面必須經過硬化的地面 ,要有良好的排水措施 ,用木板架 空,混凝土砌塊還必須有防雨水的遮蓋 ,混凝土砌塊應輕裝 、輕放 、堆 碼整齊 ,堆碼高度不宜超過1.6米 ,不得整車倒卸 ,防止損壞 、缺 棱少角和斷裂 。定期抽查到場材料的表觀質量,有缺陷的砌塊不得上樓 。做到不足齡期的砌塊不上墻 ,受雨淋的 、含水率高的砌塊不得砌筑。
7 質量保證措施

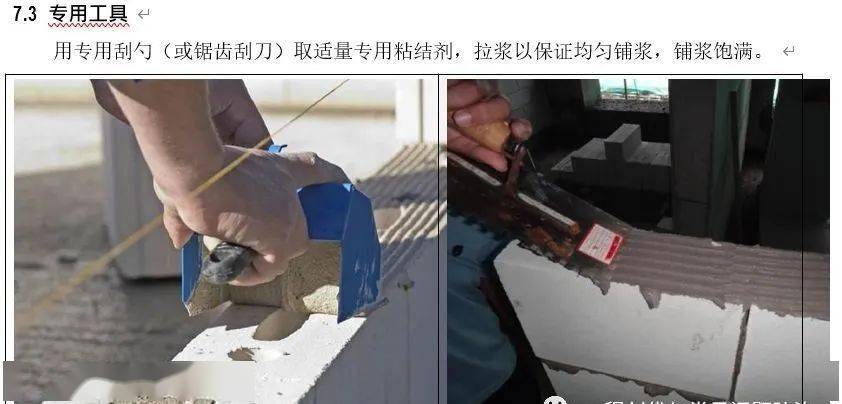

7.1 專用粘結劑

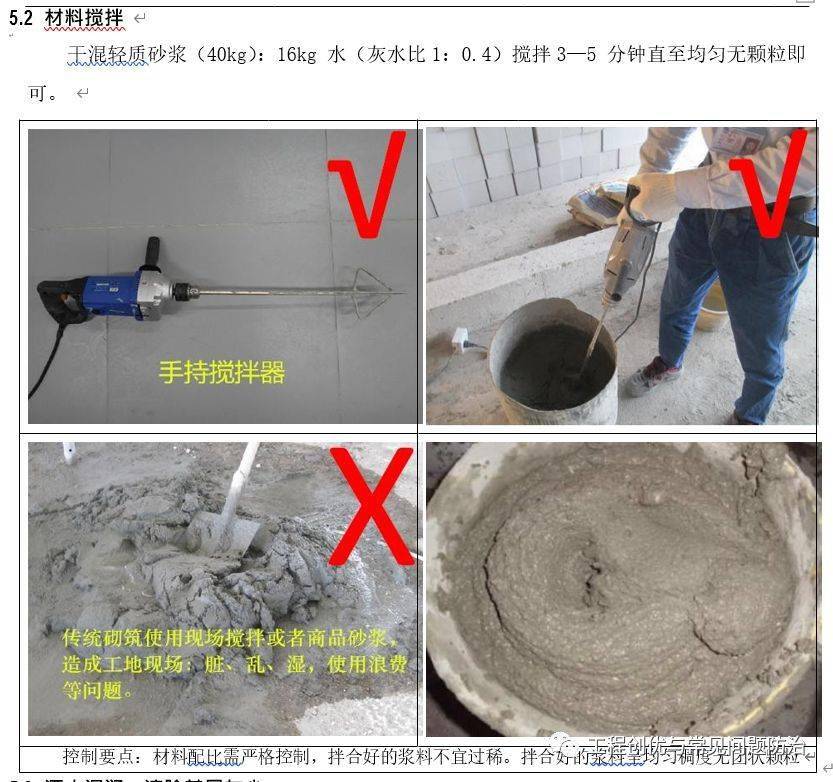

使用專用粘結劑,按照產品要求摻量使用手持式電動攪拌器在施工桶中進行攪拌,經 2—5 分鐘均勻攪拌成膏狀物,放置8min 則可使用,漿料應在2h 內用完,用不完應廢棄。

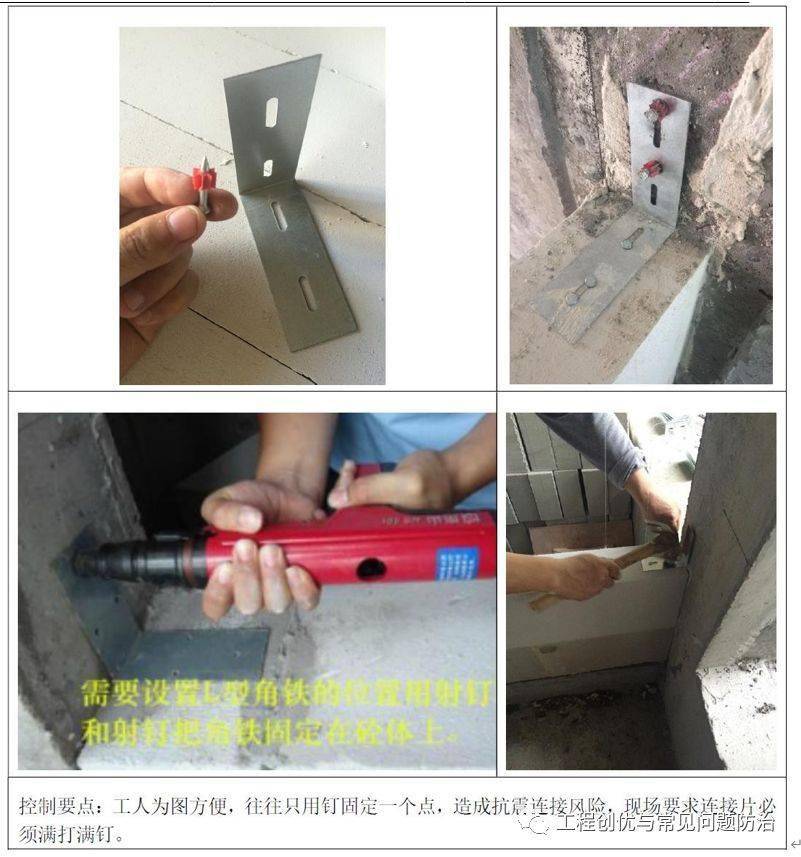

7.4 墻體連接片
用錘及射釘槍 將L 型連接片固定于砌塊及混凝土墻柱上 ,高度方向 沿600mm設置一道, L 型連接片,取代原拉結筋。 點我:關注3個實用工程類公眾號,領取工程大禮包

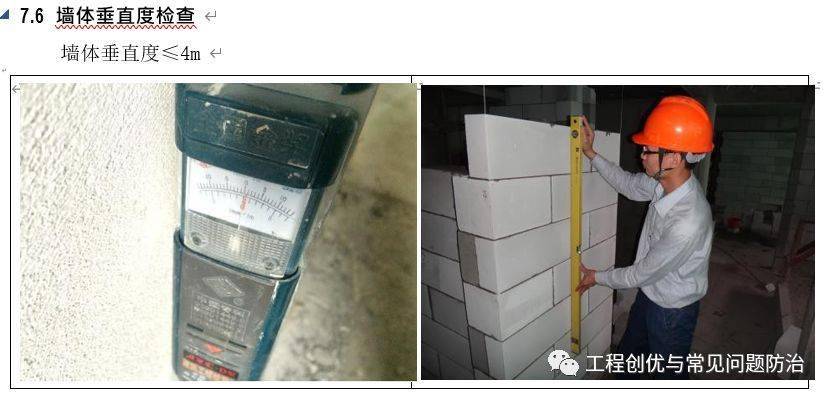

7.5 墻面平整度檢測、打磨
砌筑后 ,用靠尺檢查墻面平整垂直度 ,細微處用砂紙及齒刀板局部打磨 ,保證墻面平整≤6m m(干混輕質砂漿 )(免抹灰≤4mm )。
