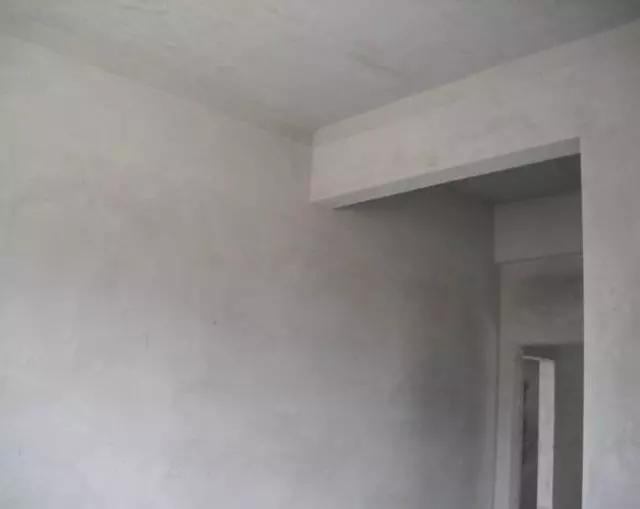

1、 甩(噴)漿存在的質量問題
存在問題:甩漿拉毛質量差,毛刺感不足,間距過大
產生原因:抹灰前未對工人進行技術交底,且工人質量意識淡薄,隨意施工。
規范要求:抹灰前基層處理應符合設計要求。
處理意見:重新甩漿,其密度及毛刺感必須符合要求。
存在問題:抹灰層開裂、空鼓。
產生原因:基層處理不合理、砂含泥量大、未按要求掛網、養護不及時等。
規范要求:抹灰層應無空鼓、面層無裂縫。
處理意見:打掉開裂的抹灰后對基底進行灑水處理,并掛網重新抹灰。
2、 墻面抹灰甩漿施工工序
(一)、工具及材料準備
甩漿拍子
攪拌電鉆
聚乙烯醇建筑膠水

普通硅酸鹽水泥

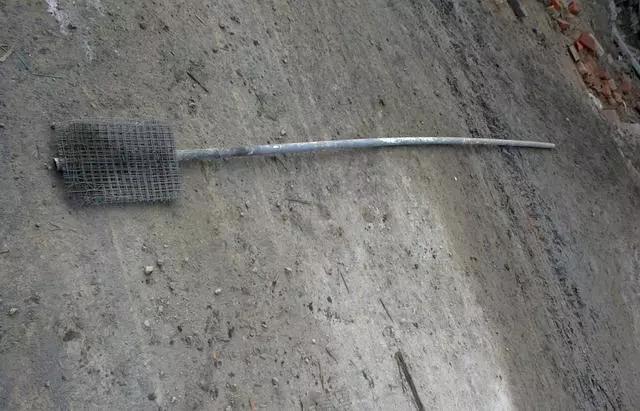

甩漿拍子制作

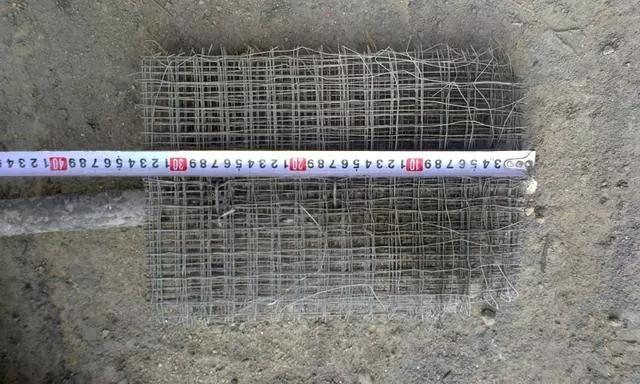

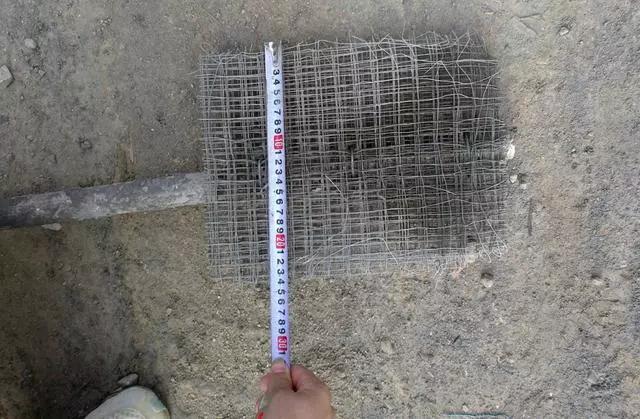

甩漿拍子制作:1、材料:15mm*15mm*1mm鋼絲網、直徑32mm的PVC管(或其他高硬度輕質材料),2、拍面尺寸320mm*240mm(可適當調整),鋼絲網折疊7~8層,固定于PVC桿端部?;鶎犹幚恚? :1水泥砂漿中加801或901建筑膠水8%配制成漿料,或采用專用界面劑??刹捎萌斯に{或機械噴漿(專用噴漿機)于墻體基層。要求粘結牢固,砂漿顆粒均勻。砂漿顆粒凝結后(三天后)方可進行墻面抹灰。
(二)、漿料制作過程
1:1水泥砂漿中加建筑膠水8%配制成漿料

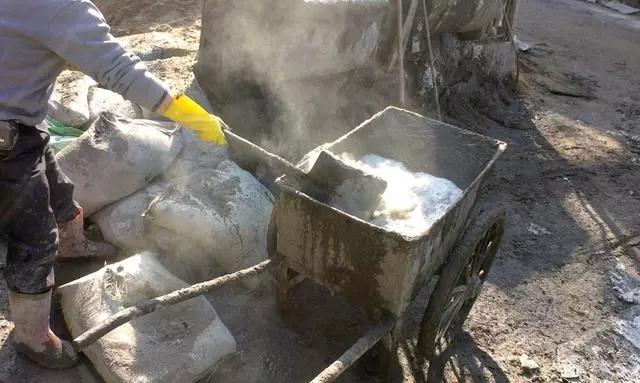

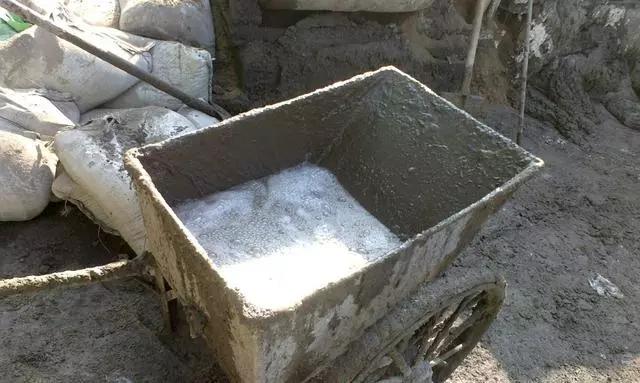

加入水泥

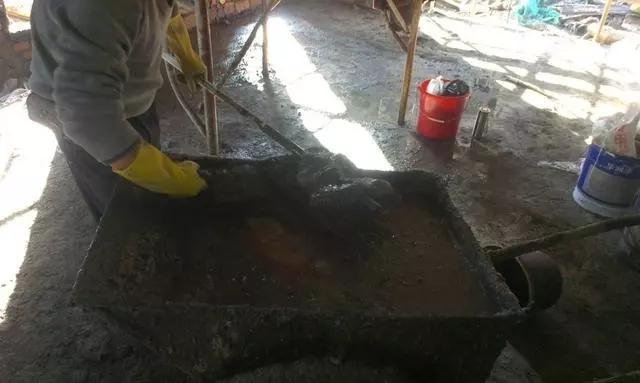

預拌均勻

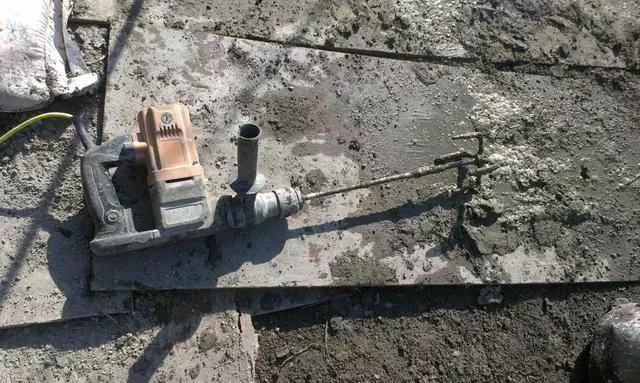

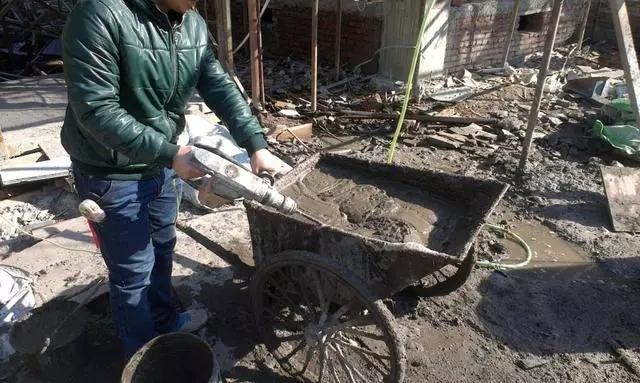

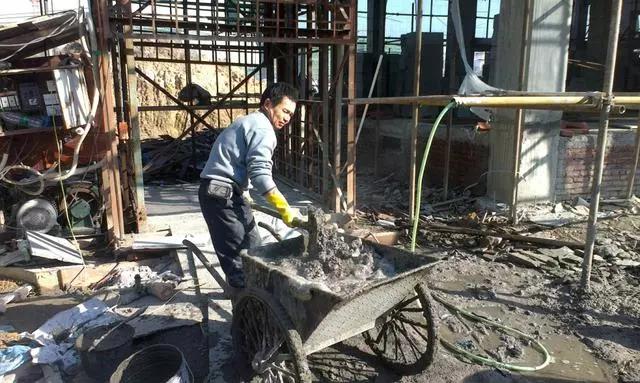

機械充分攪拌均勻
攪拌完成
漿料

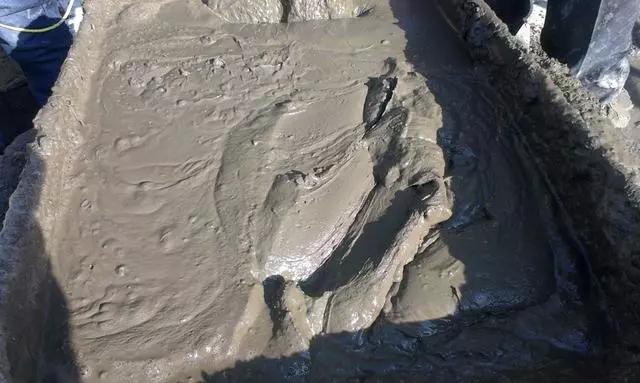

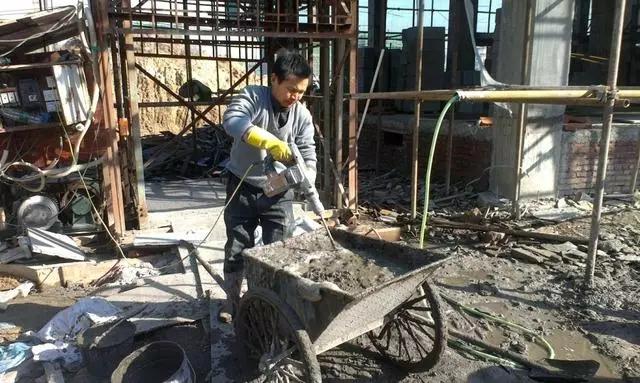

漿料制作過程:1 :1水泥砂漿中加801或901建筑膠水8%配制成漿料,或采用專用界面劑,材料配比完成,先用鏟預拌均勻,再用機械充分攪拌均勻,攪拌完成漿料成稠狀(如圖)。
(三)、甩漿施工過程
墻面提前半小時濕潤
拍子反面加漿料
拍子反面加漿料完成
逐步均勻甩漿

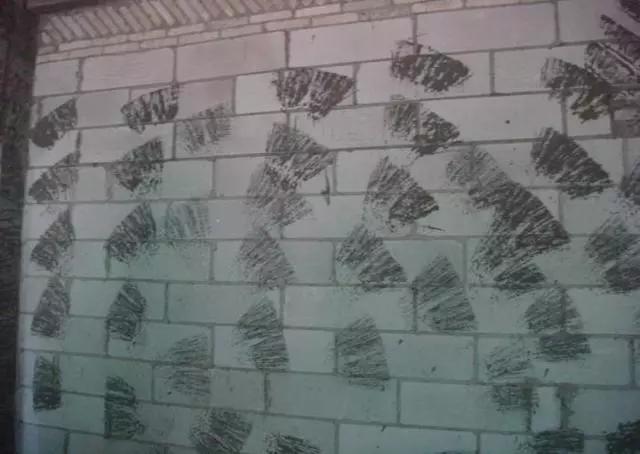

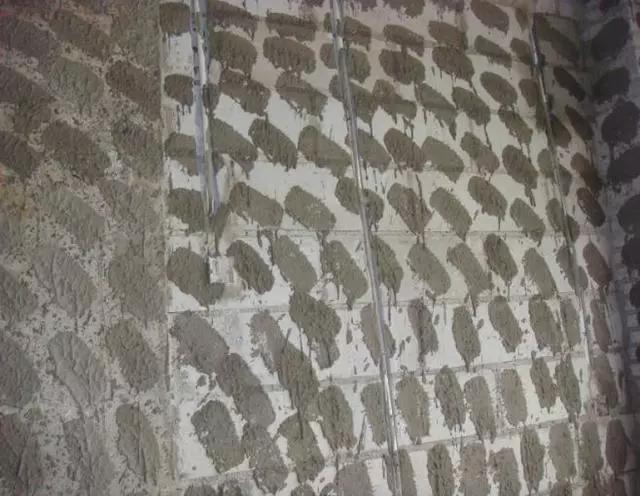

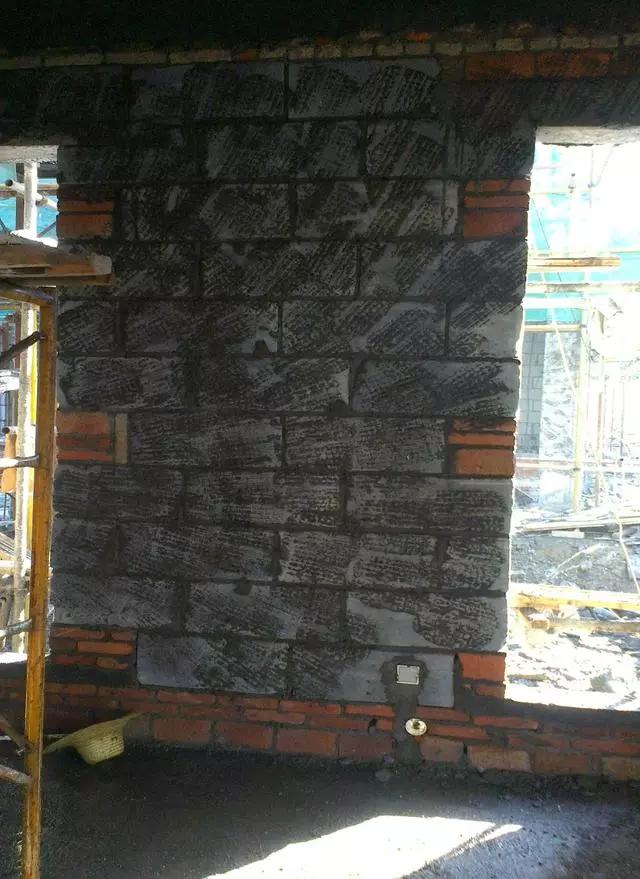

甩漿完成墻面
甩漿完成墻面

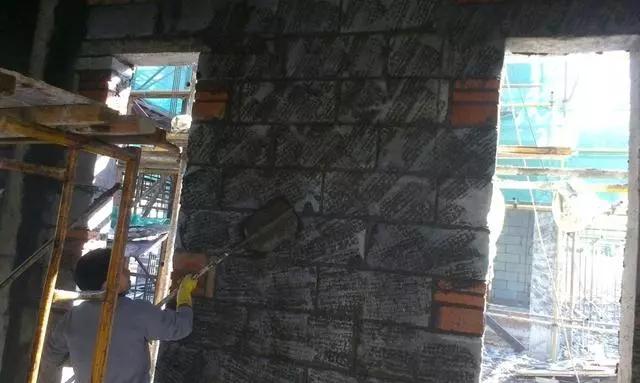

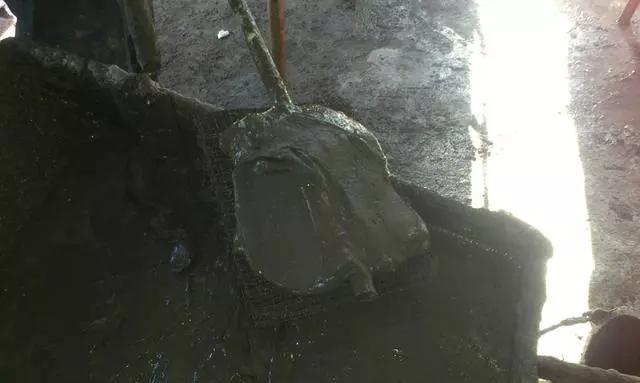

甩漿施工過程:將制作好漿料均勻抹在拍子反面,用拍子將漿均勻排在墻面上。
3、 墻面抹灰噴漿施工工序
1、主要機具
1)、臺秤、帶空氣壓縮機的噴漿機、電動攪拌機、養護用噴霧器、5mm篩網、平鍬、塑料水管、噴水壺、水桶、掃帚、錘子、釬子等工具;
2)、上述設備選用時應滿足以下要求:臺秤、空氣壓縮機壓力表必須按規定進行校驗,并且處于有效期內;壓力表與空氣壓縮機相匹配。
2、作業條件
噴漿施工環境溫度不應低于5℃,當必須在低于5℃以下施工時,應采取有效措施確保工程質量。
3、施工范圍:
加氣混凝土墻體、煙道外露部分、剪力墻、梁下有砌體的梁周邊均需要噴漿,梁下無砌體的梁周邊和頂棚不得噴漿并且做好防污染的保護措施。
4、施工工藝
工藝流程:基層處理→基層驗收→澆水濕潤→漿料配制→現場噴漿→成品養護
1、基層處理:噴漿施工前應處理混凝土墻面;
(1)、清理附著在混凝土墻面的油污、脫模劑及未完全脫落的混凝土養護液。
(2)、剔除結構表面的舊模板等雜物,使噴漿層能有效牢固附著于混凝土表面。
(3)、對于混凝土表面脹模的部分剔鑿平整并且清理干凈。
2、不同材料的砌體表面和安裝線槽修補完成并且都釘掛鋼絲網完畢后,經驗收通過方可進行下道工序。
3、用自來水沖洗、濕潤墻面。在噴漿前一天對墻面進行濕潤,由于加氣混凝土墻體吸水速度先快后慢,吸水量大而且延續時間長,故應增加濕潤次數,使噴漿層有良好的凝結硬化條件,濕潤標準以滲入加氣混凝土塊8~10mm為宜。
4、漿料配制
(1)、1 :1水泥砂漿中加801或901建筑膠水8%配制,或采用專用界面劑,材料配比完成,先用鏟預拌均勻,再用機械充分攪拌均勻,攪拌完成漿料成稠狀漿料。
(2)、漿料攪拌必須使用電動攪拌機均勻攪拌,稠度滿足噴漿要求,攪拌時間應為2.5~3min、拌制完成的漿料應及時投入空氣壓縮機中(噴漿機),應在3h內使用完成。
5、噴漿施工
(1)、基層清理干凈、驗收通過且濕潤達標后方可進行噴漿施工。
(2)、風力達到4級以上時不宜進行噴漿施工。
(3)、噴漿施工時,噴射壓力宜為0.4Mpa~1.0Mpa;噴槍與結構面的距離宜為0.6m~1.5m;噴槍與墻面夾角宜大于30°,且應由上而下或由左向右勻速移動進行噴射施工。

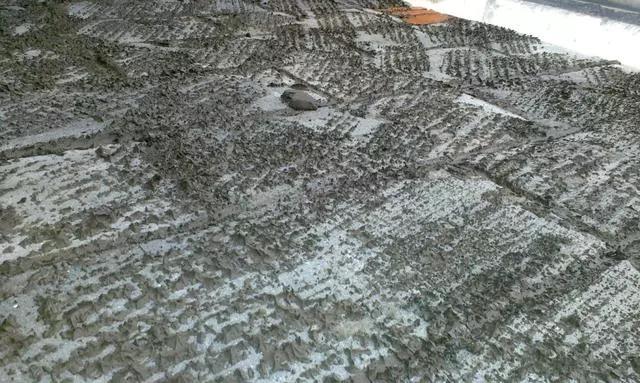

(4)、噴射時,漿點以圓點或網狀形式均勻覆蓋結構基層,形成的噴點高度應為2~3mm,圓點底部直徑為2~5mm。
(5)、養護:噴漿漿料初凝后應采用噴霧器養護,噴霧程度應保持墻面完成濕潤,從噴漿第二天開始采用噴水養護,每天2~3次,干燥高溫天氣或風大季節應增加養護次數,噴水養護不少于3天,根據實際情況適當延長養護時間。
5 、噴漿質量要求
(1)、噴漿表面應均勻、平整;檢驗方法:仔細檢查所有施工界面,不得出現直徑大于50mm的空白底斑。
(2)、噴漿施工界面噴點最大高差應小于2mm,噴漿漿料平均覆蓋施工界面應大于65%。
(3)、成型并且養護完畢的噴漿顆粒應能夠牢固附著在基層上,無脫層、無空鼓,能夠滿足抹灰確定的要求。
6、成品保護
1、噴漿漿料在凝結硬化期間應嚴防水沖、撞擊、振動,以確保其與基層有足夠的強度。
2、完成一定范圍后應及時將地面、頂棚及梁下沒有砌體的梁周邊清理干凈。
7、安全文明要求
1、進場工人必須進行三級安全教育,遵守施工現場管理制度,服從項目部管理人員的指揮,不得圍攻和辱罵管理人員。
2、進入施工現場必須正確佩戴安全帽,杜絕酒后作業。
3、施工中嚴禁隨意拆除防護欄桿,如影響施工需要拆除必須經過現場施工負責人同意方可拆除。
4、施工中嚴禁亂動機械設備和電氣設備,用電必須由現場電工作業。
5、高空作業衣著要輕便,禁止穿硬底鞋和帶釘易滑鞋上班。
6、施工現場使用或維修機械設備,應有防滴、漏油措施,嚴禁將機油滴漏于地表,造成水體污染。修理機械時廢棄的棉絲(布)應集中回收,嚴禁隨意丟棄或燃燒處理。
7、愛惜現場工具和機械設備,嚴禁材料浪費,散落的材料應及時利用。
8、做到工完料清,施工垃圾及時運至指定的垃圾堆放處。
9、遇有惡劣天氣(如風力在5級以上),影響安全施工時,禁止高空作業
