實例工程展示外墻EPS保溫板施工,全面解讀其施工工藝流程:外墻抹灰→安裝工程插入施工→保溫板粘貼→抗裂砂漿施工,值得參考!
工藝流程解讀

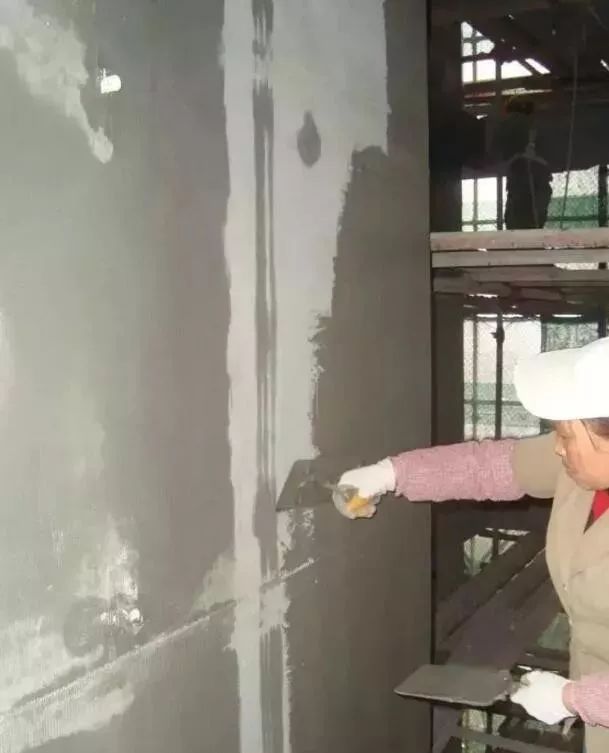

1、外墻抹灰

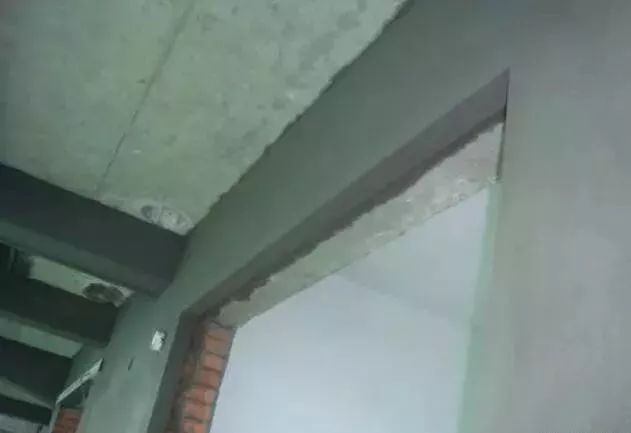

· 外墻門窗洞口收成精洞口
· 窗臺壓頂處收口凸出墻面的厚度滿足保溫施工的要求
· 外墻面施工前所有電盒預埋到位
2、安裝工程插入施工
· 大墻面立管安裝、陰角處安裝立管支架,立管待保溫層施工完畢后再安裝(以免影響保溫施工)

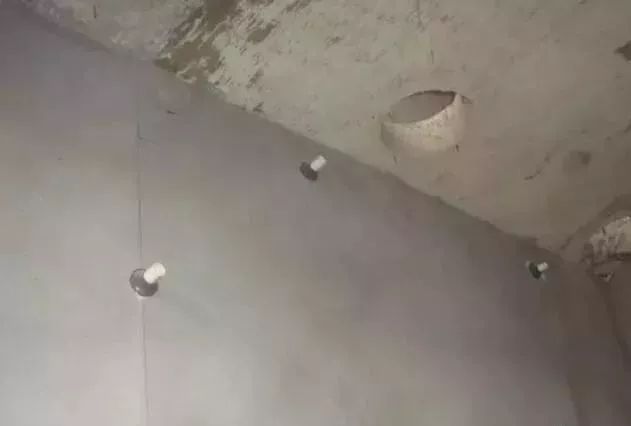

· 生活陽臺給水管支架在保溫施工前安裝完成
3、保溫板粘貼

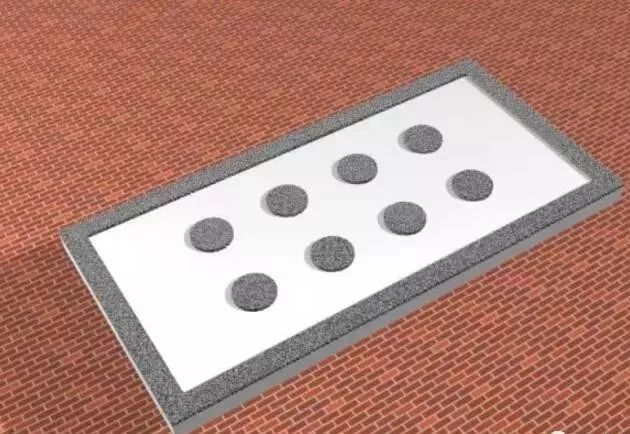

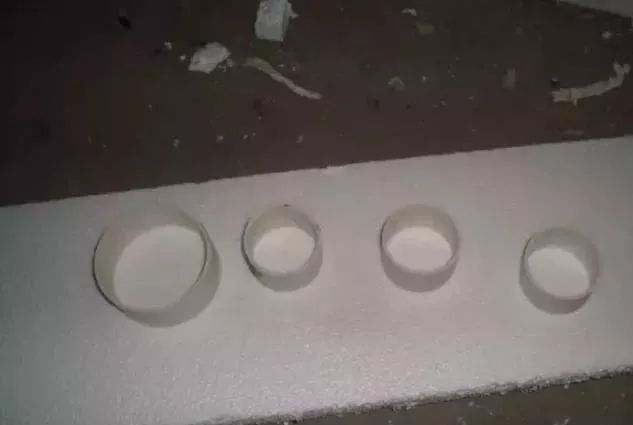

EPS板長1200mm,寬600mm,四周抹粘結劑的寬度控制在50~80mm范圍內。板內設置8個圓形粘結點,直徑控制在100~140mm,確保粘結面積不小于笨板面積的40%。
EPS板周圍粘結劑處預留一排氣孔,用于排除EPS板粘貼時產生的空氣及粘結劑固化時產生的氣體。
· 粘結面積不小于笨板面積的40%
周圍粘結劑處預留一排氣孔,粘結劑寬度控制在50~80mm;板內圓形粘結點直徑控制在100~140mm
EPS板應自下而上,沿水平方向橫向鋪貼,保證連續結合,而且上下兩排EPS板應錯縫1/2板長。
在墻面轉角處,應先排好尺寸,裁切EPS板,使其垂直交錯連接,并保證墻角垂直度。

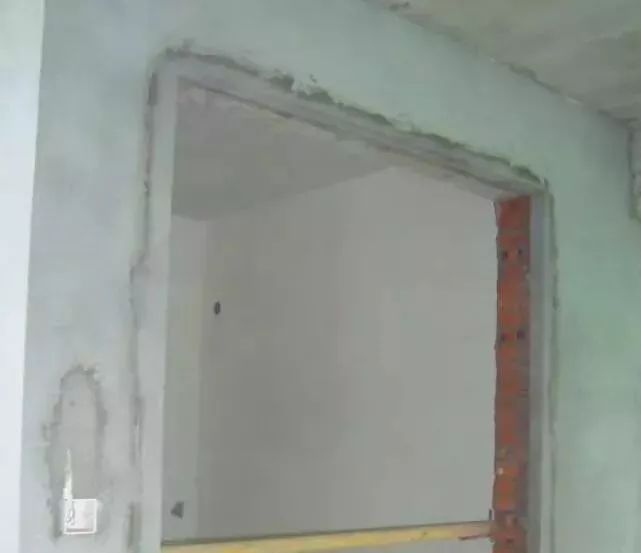

門窗洞口四角部位的EPS板采用整塊EPS板裁成“L”型進行鋪貼,不得拼接。接縫距洞口四角距離應不小于200mm。
· 陽角及洞口排板做法

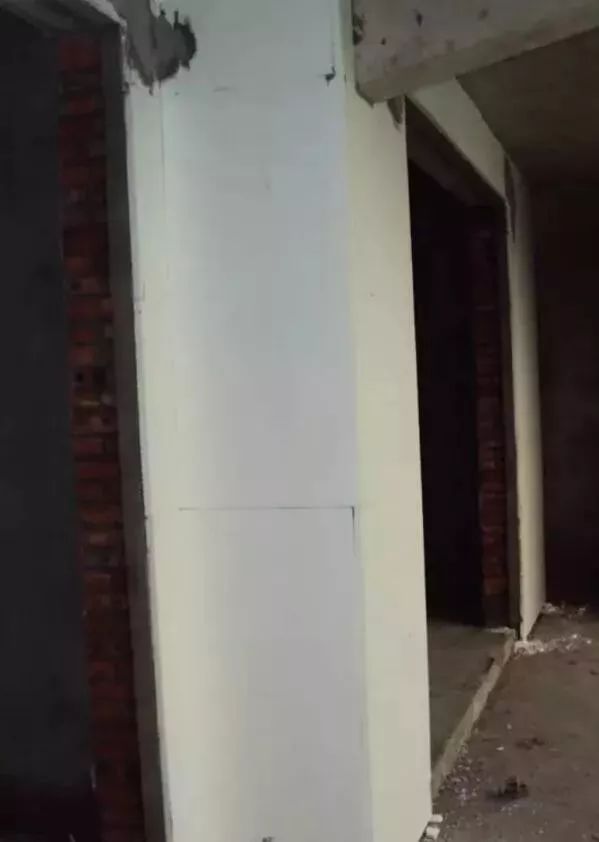

· 外墻保溫板從陽角向陰角方向粘貼,陽角處掛通線,保證陽角的垂直度;陽角兩側笨板交錯拼接

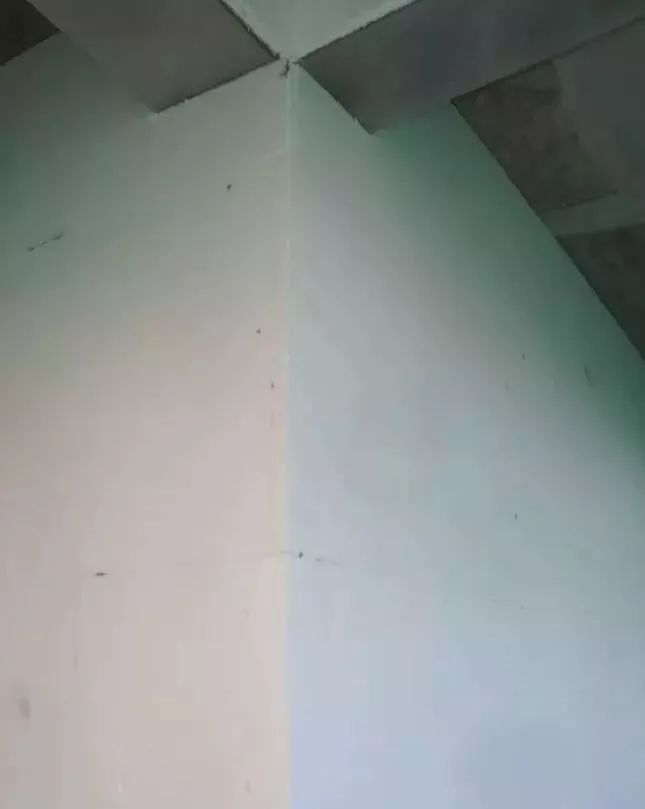

· 陰角處笨板交錯拼合

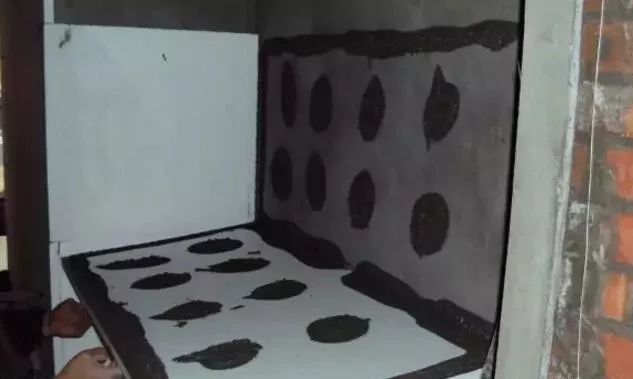

· 門窗洞口處L型EPS板粘貼

· 排水立管支架處保溫板施工密實

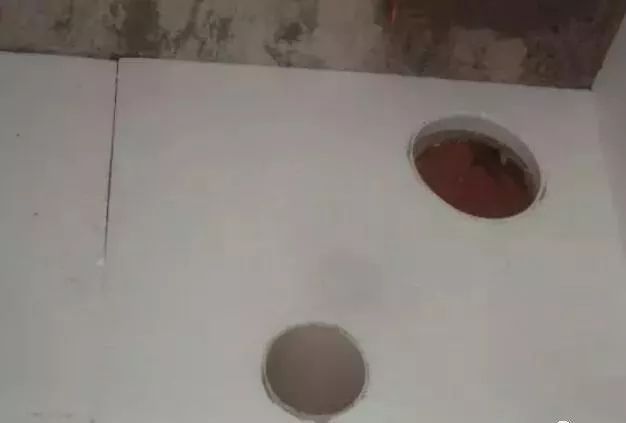

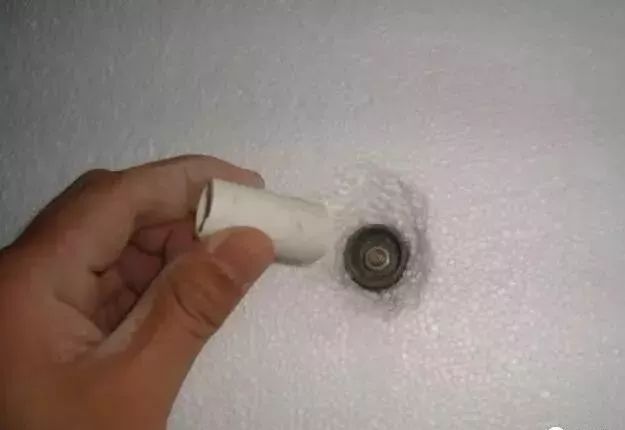

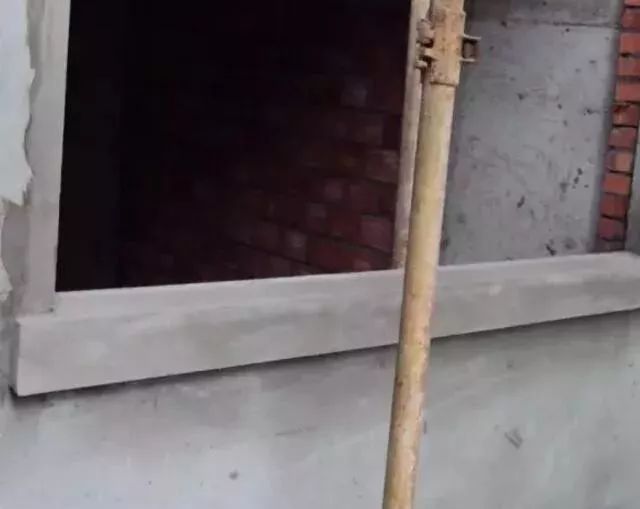

· 保溫板厚度范圍內套PVC管

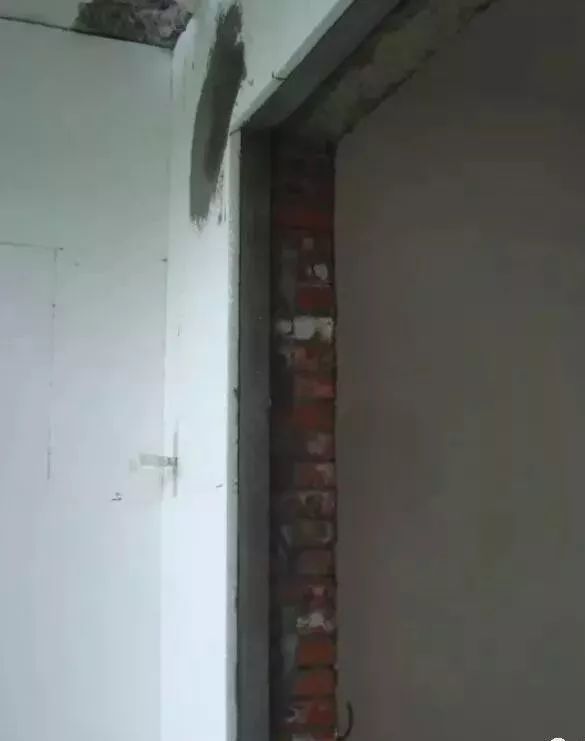

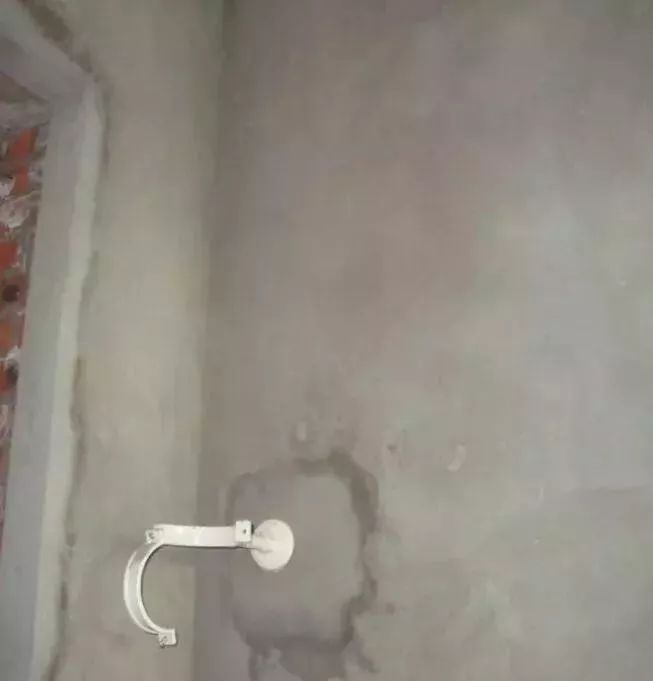

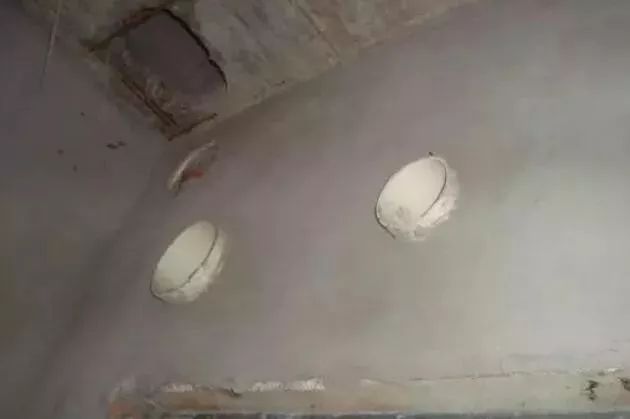

· 保溫板施工后,給水管支架完好

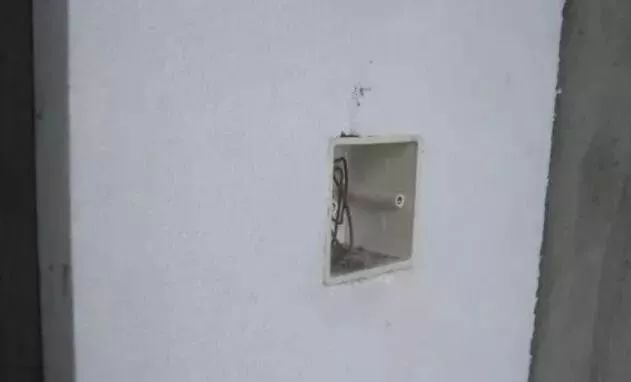

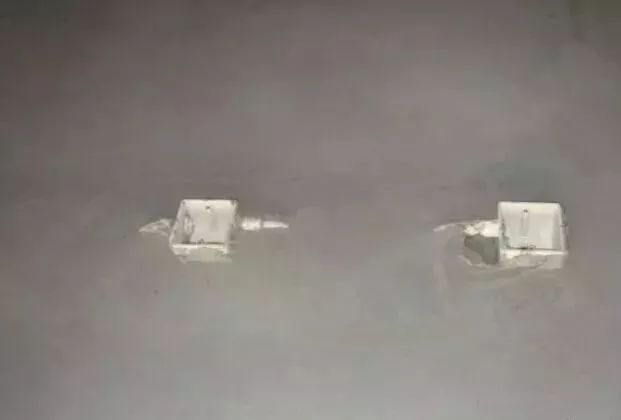

· 嚴禁保溫或涂料施工完成后再埋線盒

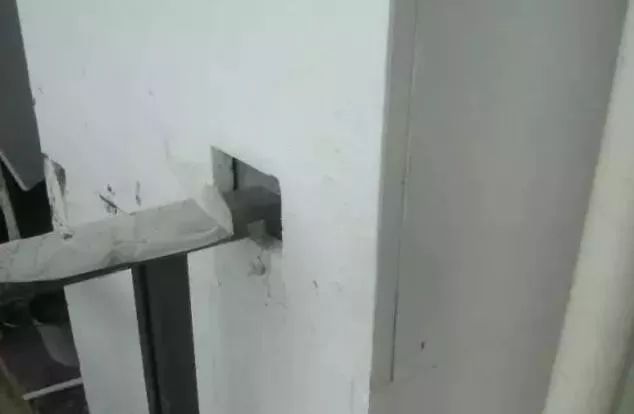

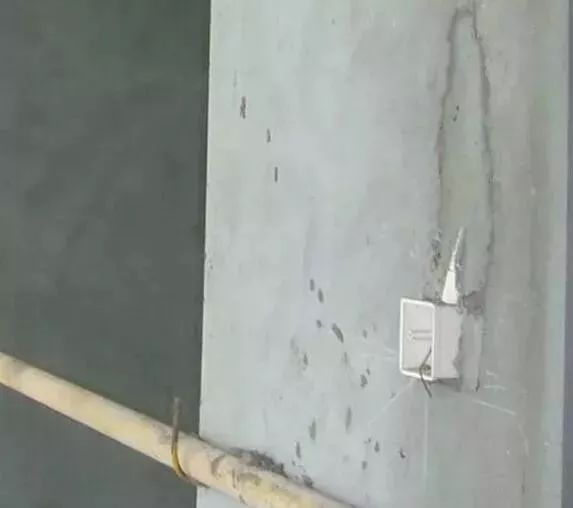

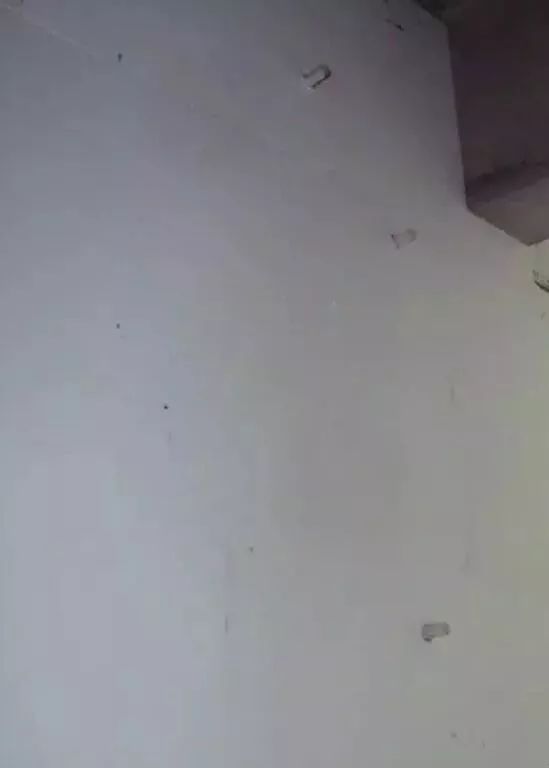

· 線盒預埋時留準保溫板施工的厚度,確保線盒平保溫板板面

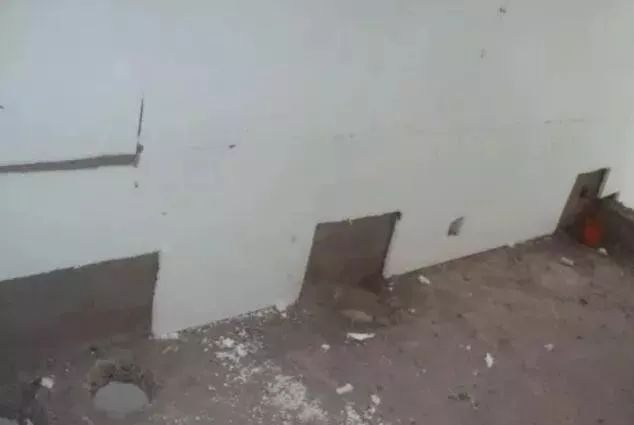

· 保溫層施工將有防水要求的位置預留

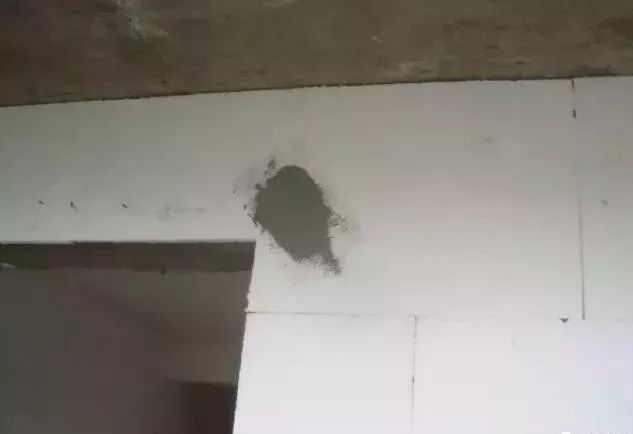

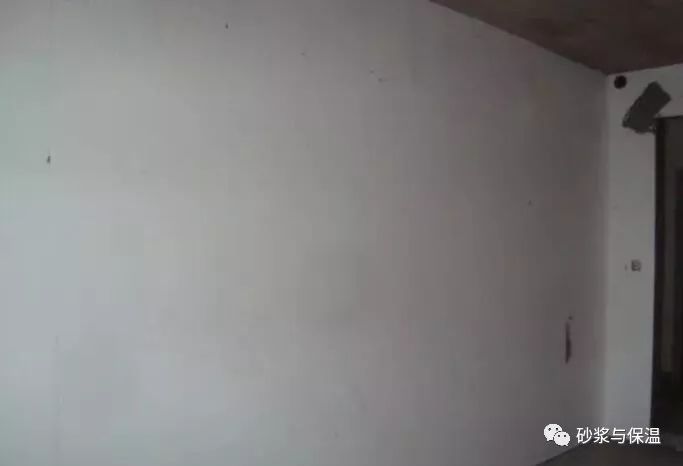

· 保溫層施工觀感質量
· 門窗洞口收邊成形質量
4、抗裂砂漿施工
在門窗洞口四角沿45°方向鋪設一層加強網,加強網規格:200mm×300mm。
在聚苯板表面抹第一遍抹面砂漿,厚度約2mm。
鋪貼網格布:將網格布繃緊后貼于底層抹面砂漿上,用抹子由中間向四周把網格布?jí)喝肷皾{的表層,要平整壓實,嚴禁網格布皺褶。網格布不得壓入過深,基本將網格布?jí)喝肷皾{中即可。單張網格布長度不宜大于6m。鋪貼遇有搭接時,必須滿足橫向100mm、縱向100mm的搭接長度要求。
抹第二遍抹面砂漿:在第一遍抹面砂漿凝結后再抹一道抹面砂漿,厚度1~2mm,以完全覆蓋網格布、微見網格布輪廓為宜。

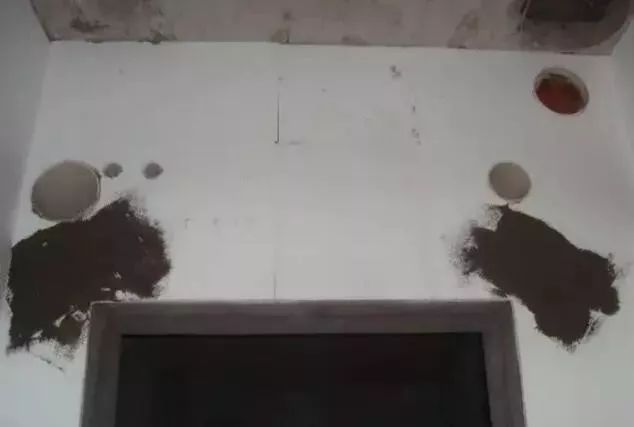

· 門窗洞口四周粘貼加強網格布(長300mm,寬200mm)
· 根據墻面的長度提前裁剪好網格布
· 抹2mm厚抗裂砂漿,壓入網格布
· 用抹子從中間向四周將網格布?jí)喝肟沽焉皾{內

· 第一遍抗裂砂漿成活后效果
· 第一遍抗裂砂漿凝結后抹面層抗裂砂漿,厚度1~2mm,以完全覆蓋網格布、微見網格布輪廓為宜;面層砂漿切忌不停揉搓,以免形成空鼓
· 第二遍抗裂砂漿成活后效果
· 第二遍抗裂砂漿成活后效果
工藝要點控制
1、做好工序的穿插,確保保溫板正常施工。
· 陰角處排水立管待保溫施工完成后再安裝
2、嚴格控制粘結面積不小于EPS板面積的40%。
3、保溫施工預留位置要準確且規則,便于事后修補。
4、陰陽角處交錯拼合嚴密、美觀。

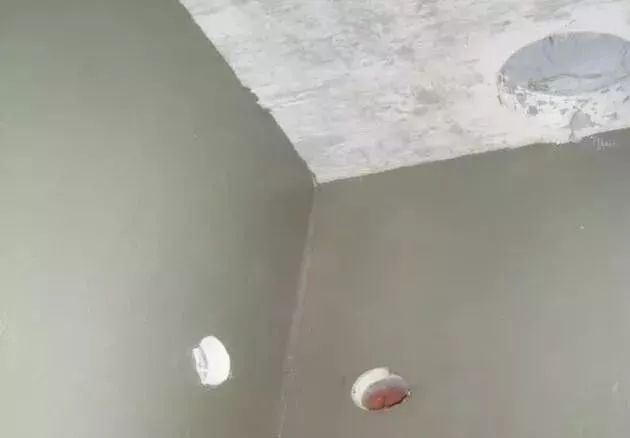

5、安裝線盒、穿墻套管準確。

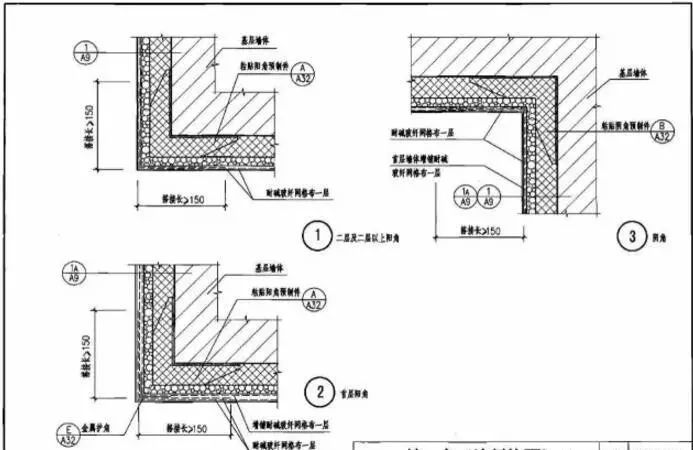

6、陰陽角網格布加強。

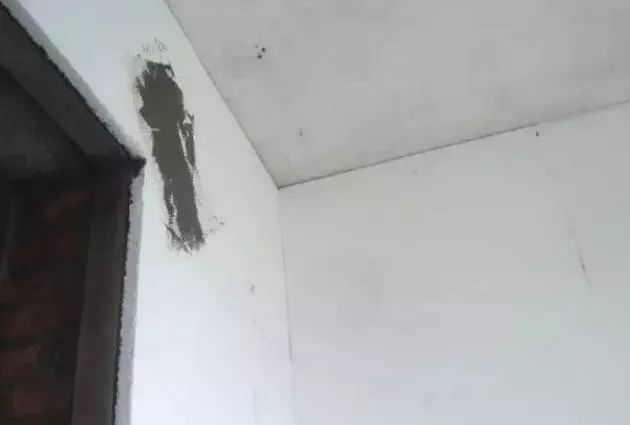

· 陰陽角網格均做150mm厚搭接加強
